Kako do solarne elektrane u 2026. — kompletni vodič kroz svih 15 koraka (od poziva do prvog proizvedenog kWh)

Table of Contents

Uvod: zašto ovaj članak postoji

Kako do solarne elektrane u 2026. nije isto kao prije godinu dana. Net billing je stupio na snagu 1. siječnja 2026. Većina blogova koje ćeš pronaći je napisana 2024. ili početkom 2025. — i zastarjeli su. Procedura, dokumentacija i rokovi su se promijenili.

Ovaj članak razlaže svih 15 koraka koje smo prošli s preko 200 klijenata u Zenergu. Ne stvar iz teorije — koliko stvarno traje HEP ODS po regijama, koje su točno zamke koje koštaju klijente 2-3 tjedna, što se može paralelno raditi i što ne, i kada se isplati ići “ključ u ruke” a kada DIY pristup ima smisla. Ako znaš kako do solarne elektrane kroz svih 15 koraka, izbjegavaš najveće zamke procesa.

TL;DR za nestrpljive:
– Cijeli proces od poziva do prvog kWh: 4-7 mjeseci (ovisno o regiji i opterećenosti HEP-a)
– Aktivnog vremena klijenta: 8-15 sati ukupno
– Kritični bottleneck: HEP ODS rok za priključenje (službeno 30 dana, praksa 45-90)
– Najveća zamka: nekompletan zahtjev koji HEP vrati = gubitak 2-4 tjedna
– DIY moguć? Tehnički da, praktično ne — krivo polje u OOMP zahtjevu i izgubiš mjesec dana
– Kada krenuti: odmah. Svaki tjedan odgađanja = tjedan dulje do prve uštede

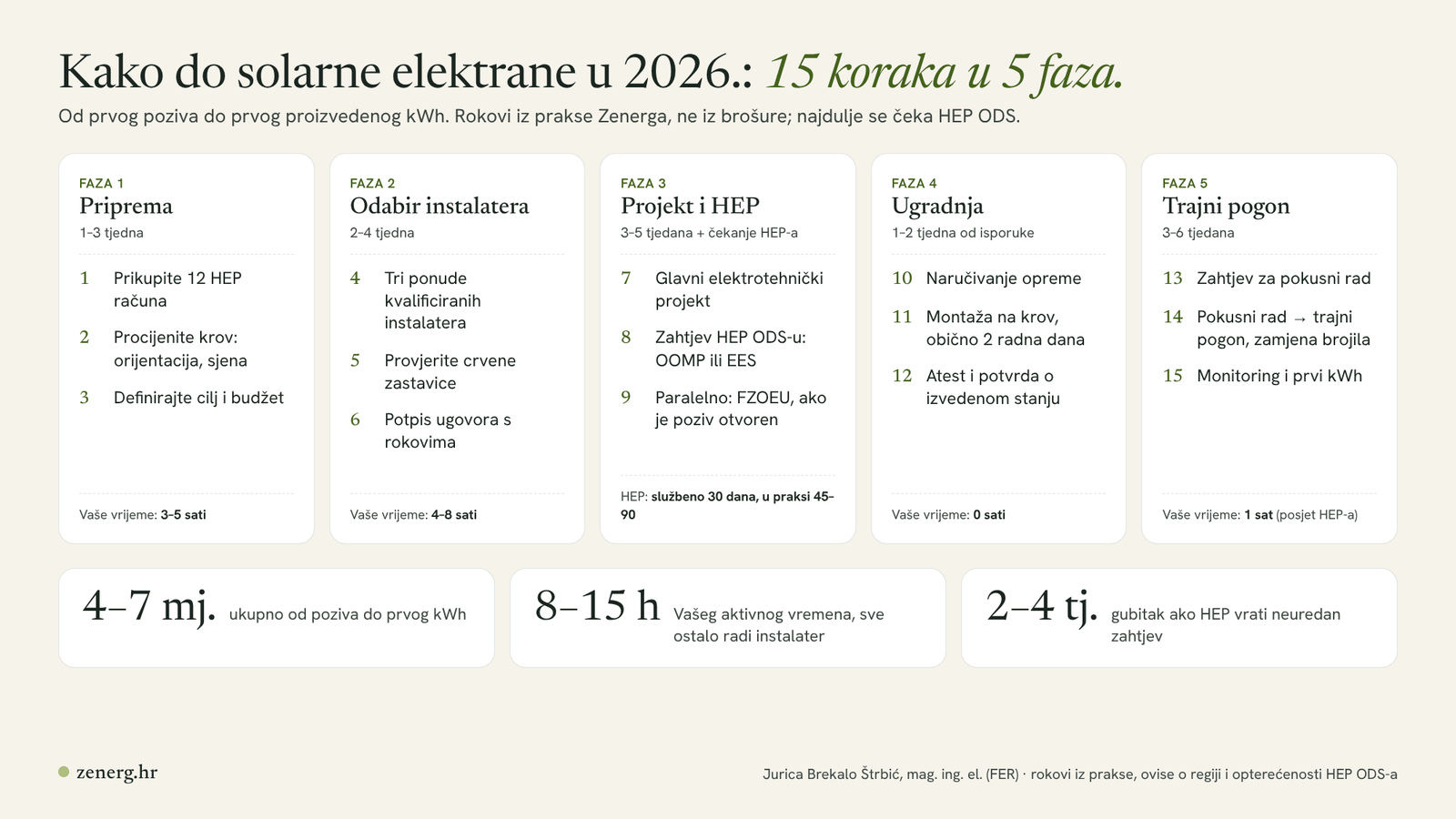

Svih 15 koraka u procesu — kako do solarne elektrane 2026

Faza 1: Pripremni koraci (1-3 tjedna)

Korak 1: Prikupi posljednjih 12 HEP računa

Prije bilo kojeg poziva instalateru, prikupi račune za struju za posljednjih 12 mjeseci. Možeš ih preuzeti besplatno preko HEP-ovog portala Moj račun ili tražiti od HEP-a u poslovnici.

Zašto je ovo važno: stvarna potrošnja je temelj cijele dimenzionalizacije. Loš instalater će ti dati ponudu na temelju “kuće od 100 m²”, a dobar će tražiti tvoje 12 računa i analizirati sezonska kolebanja. Kad razmišljaš kako do solarne elektrane, ovo je prvi pravi tehnički korak — sve ostalo se gradi na podatkovima o stvarnoj potrošnji. Klijent s 4.500 kWh godišnje potrošnje ne treba istu elektranu kao klijent s 7.200 kWh, čak i ako žive u identičnim kućama.

Vrijeme: 15 minuta (preuzimanje s portala) do 1-2 dana (čekanje na poslovnici).

Bonus savjet iz prakse: ako kuća ima dvojno tarifu, gledaj odvojeno više i nižu. Klijenti koji troše većinu navečer trebaju drugačiju strategiju nego klijenti koji troše danju.

Korak 2: Procijeni krov

Tri stvari za procijeniti:

  1. Orijentacija — južna je idealna (95-100% potencijala), istok/zapad gubi 15-20%, sjever je rijetko isplativ.
  2. Nagib — 30-35° je optimalan za Hrvatsku, ali raspon 15-50° radi solidno.
  3. Sjenčenje — drveće, susjedna kuća, dimnjak. Provjeri u različitim satima (jutro, podne, kasno popodne).

Kako provjeriti bez stručnjaka: koristi besplatni alat poput PVGIS (https://re.jrc.ec.europa.eu/pvg_tools/en/) i upiši lokaciju, nagib, orijentaciju. Dobit ćeš godišnju proizvodnju u kWh po kWp instaliranog kapaciteta.

Tipični rezultati za Hrvatsku:
– Zagreb i okolica: 1.050-1.150 kWh/kWp
– Zaprešić i Zagorje: 1.000-1.100 kWh/kWp
– Istra: 1.150-1.250 kWh/kWp
– Dalmacija: 1.250-1.400 kWh/kWp

Korak 3: Definiraj cilj i budžet

Tri tipa klijenata u Zenergu:

CiljTipična instalacijaBudžet
Minimalizacija HEP računa5-8 kW, bez baterije5.000-8.000 €
Maksimalna samopotrošnja8-10 kW + 10-15 kWh baterija11.000-15.000 €
Off-grid spremnost / EV punjenje10-15 kW + 15-20 kWh baterija + wallbox16.000-22.000 €

Iskren savjet: kad razmišljaš kako do solarne elektrane, ne kreni s “najveća elektrana koja stane na krov”. U net billing eri, dimenzioniranje točno na samopotrošnju je važnije od ukupne snage. Više o tome u Kako maksimizirati samopotrošnju solarne elektrane u 2026.


Faza 2: Odabir instalatera (2-4 tjedna)

Korak 4: Pribavi 3 ponude od kvalificiranih instalatera

Pravilo palca: uvijek minimum 3 ponude, ali ne s prve random Google pretrage. Provjeri:

Što tražiti u ponudi:

  1. Točan model panela (proizvođač, snaga po panelu, broj panela)
  2. Točan model invertera (string ili mikroinverter, snaga, brand)
  3. Konstrukcija za krov (aluminij, oprema specifična za tvoj krov)
  4. Razrada projektnih troškova (projekt, ovjera, HEP suglasnost, ugradnja)
  5. Garancija na rad (NE samo na opremu)
  6. Plan za papirologiju — radi li to instalater ili ti?

Korak 5: Izbjegavaj 5 crvenih zastava

Iz prakse, ovo su znakovi da instalater nije za tebe:

  1. Cijena daleko ispod tržišne — ako svi drugi traže 9.000 € za 8 kW, a netko nudi 5.500 €, štedi negdje na opremi ili neće završiti papirologiju
  2. Nudi samo “kineski panel” bez specifikacije — kvalitetni kineski paneli imaju imena (LONGi, Trina, JA Solar, JinkoSolar), nekvalitetni nemaju
  3. “Subvencije ćemo riješiti naknadno” — subvencija je dio dimenzionalizacije, ne afterthought
  4. Ne traži tvoje HEP račune — onda dimenzionira napamet
  5. Ugovor bez precizne specifikacije opreme — “panel snage 450W, inverter 8 kW” nije specifikacija. Mora biti brand + model

Više o ovome u članku Kineski paneli vs europski — što stvarno vrijedi za hrvatsku kuću.

Korak 6: Potpis ugovora

Kad si izabrao, ugovor mora pokrivati:


Faza 3: Projektiranje i dokumentacija (3-5 tjedana)

Korak 7: Glavni elektrotehnički projekt

Ovlašteni inženjer elektrotehnike (uvijek instalater, rijetko klijent angažira zasebno) izrađuje Glavni elektrotehnički projekt sustava. Projekt sadrži:

Tipično trajanje: 5-15 radnih dana ovisno o opterećenosti projektanta. U Zenergu imamo vanjskog suradnika koji projekte odrađuje u roku 3 dana.

Zamka iz prakse: projektanti koji rade za 3 različite firme istovremeno znaju “izgubiti” projekt na 2-3 tjedna. Dobar instalater ima dedicirani projektantski tim ili stalnog suradnika.

Korak 8: Zahtjev HEP ODS-u — OOMP ili EES

Ovo je kritični bottleneck cijelog procesa. Nakon izrade projekta, podnosi se zahtjev HEP ODS-u za:

Dokumenti potrebni za zahtjev:
1. Glavni elektrotehnički projekt
2. Zemljišnoknjižni izvadak ili dokaz vlasništva
3. Uporabna dozvola (za novogradnju) ili dokaz o legalnosti
4. Energetska iskaznica (ako postoji)
5. Specifikacija opreme

Realni HEP ODS rokovi po regijama (svibanj 2026.):

Distribucijsko područjeSlužbeni rokPraksaZašto
Elektra Zagreb (Zagreb, okolica, Zaprešić)30 dana30-45 danaNajbolji rad, najveći tim
Elektra Karlovac, Sisak, Bjelovar30 dana45-60 danaManji timovi
Elektra Rijeka, Pula, Split30 dana45-75 danaVeliki Mediteranski val zahtjeva
Elektra Slavonski Brod, Osijek30 dana60-90 danaVelika opterećenost
Elektra Dubrovnik, Šibenik, Zadar30 dana60-90 danaMali timovi + turistička sezona

Najveća zamka: ako zahtjev nije besprijekoran, HEP ODS ga vraća na ispravak. To izgubi 2-4 tjedna jer praktički kreće od nule. Iskusni instalateri imaju 95%+ “iz prve” prolaznost. Neiskusni 50-70%.

Korak 9: Paralelno — FZOEU subvencija (ako je natječaj otvoren)

Ne čekaj HEP da završi. Ako FZOEU ima otvoren natječaj (provjeri fzoeu.hr ili portal e-FZOEU), prijavi se paralelno. Razlog je da subvencija prijave rade prema “first come first served” principu — što ranije podneseš, veće šanse za odobrenje.

Trenutni FZOEU 2026 status detaljno smo razložili u članku Subvencije za solarnu elektranu 2026 — FZOEU natječaj 38 mil EUR vodič.

Trajanje obrade FZOEU prijave: 45-90 dana od podnošenja.


Faza 4: Ugradnja (1-2 tjedna)

Korak 10: Naručivanje opreme

Nakon HEP suglasnosti, instalater naručuje opremu. Vrijeme isporuke ovisi o dobavljačima vašeg instalatera. U Zenergu je prosječan rok 2 tjedna, većina se robe naručuje iz Austrije i Njemačke.

Više o izboru invertera u članku Koji inverter odabrati? Zašto je GoodWe dobar za sve nas.

Korak 11: Montaža na krov

Tipično trajanje montaže za prosječnu obiteljsku kuću (8-10 kW):

Ukupno: Prosječno 2 radna dana za standardni biber crijep ili lim. Složeniji krovovi, duže trase kabela i prilagodba postojećih instalacija znaju produžiti instalaciju na treći dan.

Što klijent treba osigurati:
– Slobodan pristup krovu
– Pristup glavnom el. ormaru u kući (instalater će raditi tu spojeve)
– Mjesto za inverter

Korak 12: Atest i potvrda o izvedenom stanju

Nakon završene montaže, ovlašteni inženjer izdaje:
– Atest o sigurnosti instalacije
– Potvrda o izvedenom stanju — dokument da je sve izvedeno prema projektu
– Mjerni protokol — testiranje napona, izolacije, kontrole zaštita

Ovo je obavezno za sljedeći korak.


Faza 5: Trajni pogon (3-6 tjedana)

Korak 13: Zahtjev za pokusni rad i prelazak na trajni pogon

S kompletnom dokumentacijom (projekt + suglasnost + atest + potvrda o izvedenom stanju) instalater podnosi HEP ODS-u zahtjev za pokusni rad.

HEP ODS dolazi na lice mjesta i:
1.  Mijenja brojilo za novo dvosmjerno (ako platite čim dobijete dokumentaciju znaju zamijeniti brojilo i prje montaže elektrane)
3. Aktivira pokusni rad (tipično 7-30 dana)

Trajanje: 15-45 dana od zahtjeva do zamjene brojila, ovisno o regiji.

Korak 14: Pokusni rad → trajni pogon

Tijekom pokusnog rada HEP ODS prati ponašanje sustava. Ako sve štima — automatski prelaziš u trajni pogon. To je trenutak kada se aktivira nova obračunska shema (net billing).

Korak 15: Aktivacija monitoring sustava i prvi kWh

Instalater aktivira monitoring portal (SEMS+ za GoodWe, FusionSolar za Huawei, Enphase Enlighten za mikroinvertere). Od ovog trenutka:

Čestitamo — tvoja solarna elektrana je živa.


Realni timeline: koliko stvarno traje

FazaTipično trajanjeAktivnost klijenta
1. Pripreme (računi, krov, budžet)1-3 tjedna3-5 sati
2. Ponude i odabir2-4 tjedna4-8 sati
3. Projekt i HEP zahtjev4-8 tjedana1-2 sata (potpisi)
4. Ugradnja1-2 tjedna (od isporuke)0 sati (gledaš sa strane)
5. Trajni pogon3-6 tjedana1 sat (HEP posjet)
UKUPNO4-7 mjeseci9-16 sati

Zagreb i okolica: može i 4 mjeseca ako sve ide dobro.
Dalmacija u sezoni (lipanj-rujan): redovno 6-8 mjeseci.
Slavonija i Posavina: 5-7 mjeseci.


DIY pristup vs ključ u ruke — iskren pogled

Možeš li sam kroz papirologiju? Tehnički da. Praktično ne.

Razlozi zašto većina klijenata bira “ključ u ruke”:

  1. Fond i PDV.
  2. Pristup ovlaštenim projektantima — ti kao laik moraš angažirati ovlaštenog elektroinženjera (300-600 € po projektu). Instalater ima vlastiti tim.
  3. Garancije za rad — ako sam radiš, sam si odgovoran za sve. Ako instalater radi, on garantira da projekt prolazi HEP.
  4. Razlika u cijeni — pošteni instalateri bi trebali imati istu ili nižu cijenu opreme nego što korisnici mogu sami nabaviti + PDV

Drugim riječima, DIY pristup ima negativnu očekivanu vrijednost osim ako si već radio sličan projekt.

Kada DIY ima smisla:
– Sam si ovlašteni elektroinženjer
– Radio si elektroinstalacije profesionalno 5+ godina
– Imaš puno vremena (3-4 mjeseca aktivnog rada)
– Posjeduješ skupu opremu (mjerni instrumenti za atest)

Za sve ostale slučajeve — angažiraj instalatera koji to radi cijeli dan, svaki dan.


Tipične greške koje vidim u 2026.

  1. Čekanje na “savršeni trenutak” — net billing je ovdje, neće biti bolji uvjeti. Svaki tjedan odgađanja = tjedan dulje do prve uštede.
  2. Predimenzioniranje “za svaki slučaj” — u net billing eri, višak proizvodnje plaćaš u prsjeku 0,05 €/kWh, struju iz mreže kupuješ s 0,18 €/kWh. Idealno dimenzioniraj tako da 70-80% proizvodnje potrošiš sam.
  3. Preskakanje baterije — bez baterije, večernja potrošnja ide po punoj cijeni iz mreže. Baterija od 10 kWh diže samopotrošnju s 30% na 70%. ROI baterije se u net billing eri skraćuje s 12+ godina na 6-7 godina.
  4. Loš odabir invertera za složen krov— string inverter na djelomično sjenčenom biber crijepu može izgubiti 30-40% proizvodnje. Više u članku Enphase mikroinverteri na biber crijepu.
  5. Zaboravljaju EV i klimu — ako planiraš električni auto u sljedećih 5 godina ili dodavanje klime, dimenzioniraj odmah za to. Naknadno povećanje sustava ima dodatne troškove. Povezi s V2H člankom i Klima + solarna elektrana.

FAQ: najčešća pitanja

Mogu li ja sam podnijeti zahtjev HEP ODS-u?

Tehnički da, praktično ne. Zahtjev mora imati elektrotehnički projekt koji potpisuje ovlašteni inženjer. Ako ti instalater obećava “ti će sam to riješiti”, to znači da ne želi raditi cijeli posao.

Kada bih trebao krenuti ako želim solar do kraja godine?

Kako do solarne elektrane na vrijeme? Računaj 4-7 mjeseci. Ako želiš puštanje u pogon do listopada 2026., kreni najkasnije do svibnja-lipnja. Idealno kreni odmah.

Što ako mi HEP odbije zahtjev?

HEP rijetko odbija zahtjev iz tehničkih razloga — mreža u Hrvatskoj generalno može primiti dodatne snage do 10-15 kW. Najčešći “odbijanje” je zapravo zahtjev za ispravak dokumentacije. Iskusni instalater riješi to u 1-2 tjedna. Pravo odbijanje (mreža prezasićena) događa se u nekim brdskim mjestima u Lici i Slavoniji — tu može trebati pojačanje priključnog kabela što je dodatni trošak 1.500-4.000 €.

Kako se mijenja proces s baterijom u sustavu?

S baterijom proces je identičan — kako do solarne elektrane s baterijom prolazi istih 15 koraka, ali projekt mora uključiti i bateriju, atest mora pokriti bateriju, i HEP gleda da li je sustav postavljen kao “kupac-proizvođač” ili “kupac-proizvođač s baterijom” (terminološka razlika, identičan proces).

Da li FZOEU subvencija produžuje cijeli proces?

Da, za otprilike 30-60 dana — toliko traje obrada prijave. Ali se može raditi paralelno s HEP procedurom, ne sekvencijalno.

Što ako kuća još nije u trajnom pogonu?

Trebaš uporabnu dozvolu ili dokaz o legalnosti. Bez tog dokumenta HEP ne izdaje suglasnost. Ako kuća nije legalizirana, prvo legaliziraj — bez toga, solar je nemoguć.

Mogu li promijeniti instalatera mid-process?

Tehnički da, praktično iznimno teško. Projekt je vezan za ovlaštenog projektanta, HEP suglasnost na konkretan projekt, oprema je naručena. Realno: ako ti se ne sviđa nešto u procesu, riješi to s trenutnim instalaterom prije nego prijetiš promjenom.

Što ako se preselim iz kuće?

Solarna elektrana se prenosi na novog vlasnika kao i sve ostalo u kući. Trebaš samo obavijestiti HEP ODS o promjeni vlasnika (procedura kao i za sve druge brojilne promjene).


Zaključak: počni odmah ili nikad

Ako čekaš “savršeni trenutak” za kako do solarne elektrane — neće ga biti. Cijena električne energije raste, FZOEU subvencije se ograničavaju iz godine u godinu, a sezona instalacija (proljeće-jesen) ima svoju logiku. Svaki tjedan odgađanja = tjedan dulje do prve uštede.

Ako kreneš sada (svibanj 2026.), prva ušteda na HEP računu pojavljuje ti se u rujnu/listopadu. To je već ove godine.


Sljedeće što vrijedi pročitati:


Razmišljaš o solarnoj elektrani? Zenerg vodi cijeli proces za tebe.

200+ instalacija u Hrvatskoj. Mi smo tu da ti pokažemo kako do solarne elektrane bez ijednog krivog koraka — rješavamo svih 15 koraka, ti samo otvaraš vrata kad dođe vrijeme za ugradnju. Procjenu i ponudu radimo besplatno.

[CTA dugme → kontakt forma]

Besplatni izračun uštede

Saznajte koliko možete uštedjeti sa solarnom elektranom u samo 60 sekundi.

☀️ Izračunaj uštedu →
← Prethodni članak
Do 15.000 € poticaja za solarnu elektranu: novi natječaj Zagrebačke županije za male poduzetnike (rok 5.6.2026.)
Sljedeći članak →
Kolika solarna elektrana mi treba? Koliko solarnih panela na krovu u 2026. (+ kalkulator)
